新庁舎建設工事の経過(平成31年4月~令和2年3月)
毎月、新庁舎建設工事の進捗状況を、定点カメラの写真でお知らせいたします。

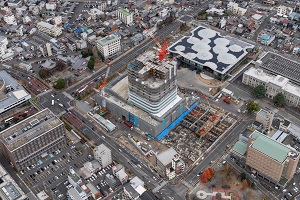

(航空写真は、PDFファイルをクリックすれば、拡大写真でご覧いただけます)

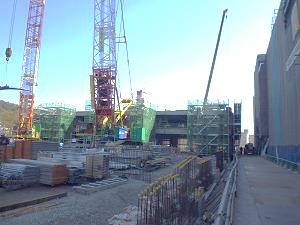

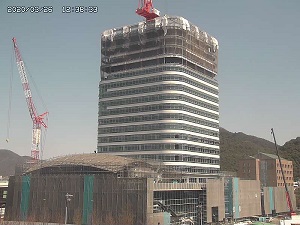

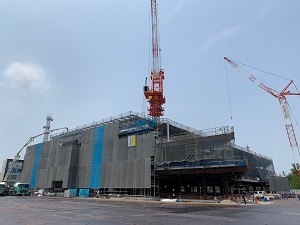

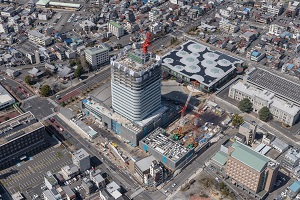

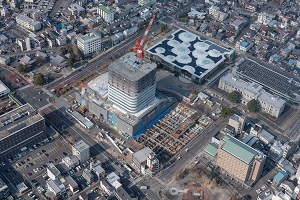

令和2年3月の現場状況

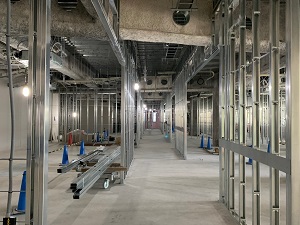

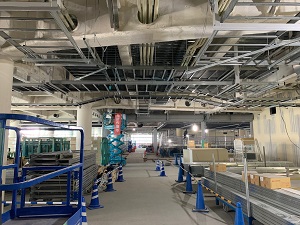

内部では、天井裏の設備配線や配管作業を
行っています。(令和2年3月26日撮影)

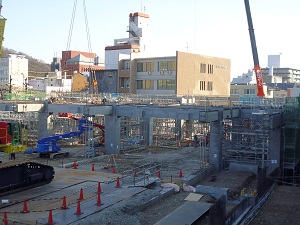

うち、1つ目のエリアのプレキャストコンクリート
工事を行っています。(令和2年3月26日撮影)

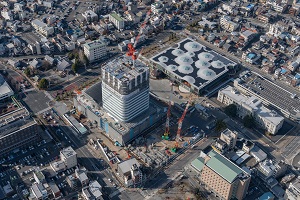

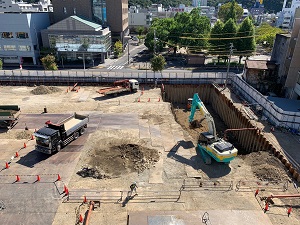

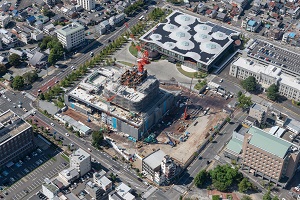

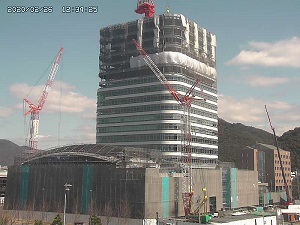

令和2年2月の現場状況



しました。建物内部では、低層階において
間仕切り壁の設置作業などを行っています。
(令和2年2月26日撮影)

工事(工場で製作し、現場で組立てる工法)を
行っています。(令和2年2月26日撮影)

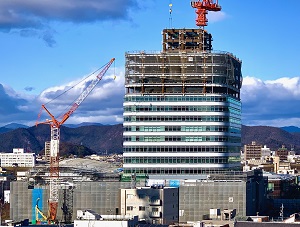

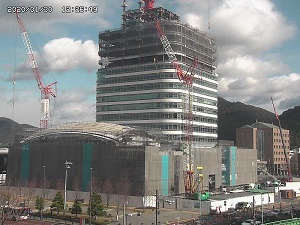

令和2年1月の現場状況



外壁の設置作業を行っています。
(令和2年1月29日撮影)

行っています。(令和2年1月28日撮影)

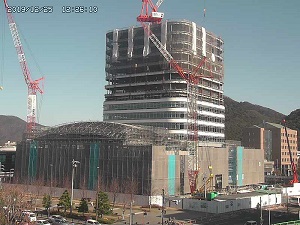

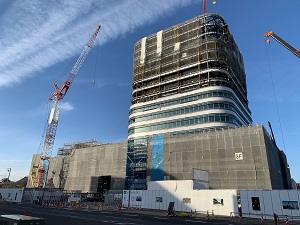

令和元年12月の現場状況

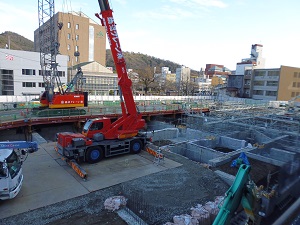

概ね完了しました。(令和元年12月25日撮影)

鉄筋・コンクリート作業を行っています。
(令和元年12月23日撮影)

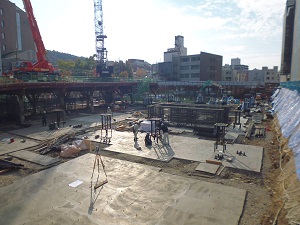

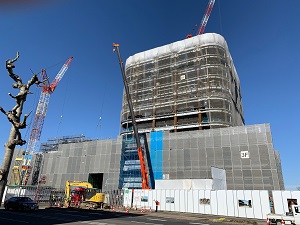

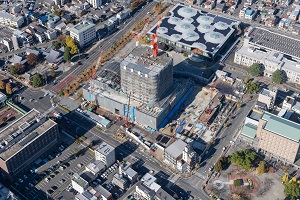

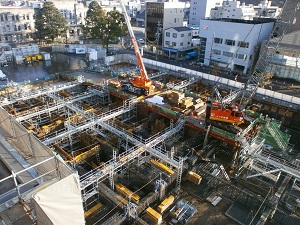

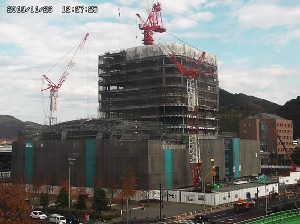

令和元年11月の現場状況



立て作業が概ね完了しました。
(令和元年11月21日撮影)

鉄筋工事に着手しました。
(令和元年11月21日撮影)

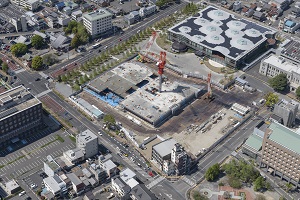

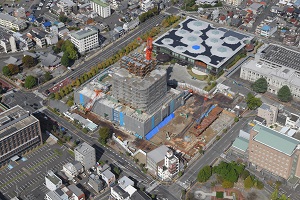

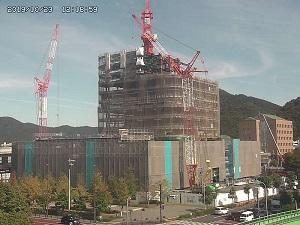

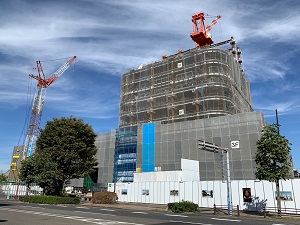

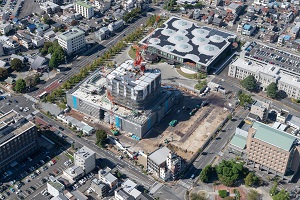

令和元年10月の現場状況
現在、10階から13階床までの鉄骨の組み立て作業を行っています。(令和元年10月23日撮影)

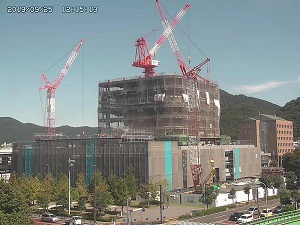

令和元年9月の現場状況
今月から、立体駐車場棟の基礎工事に着手しました。(令和元年9月26日撮影)

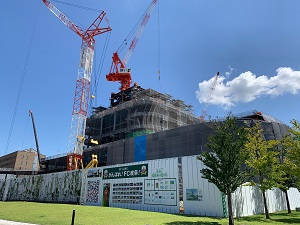

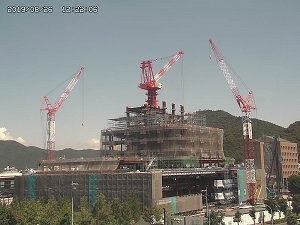

令和元年8月の現場状況
現在、8階から10階床までの鉄骨の組み立て作業を行っています。(令和元年8月26日撮影)

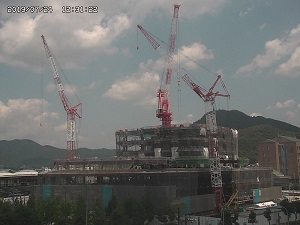

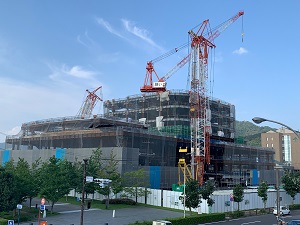

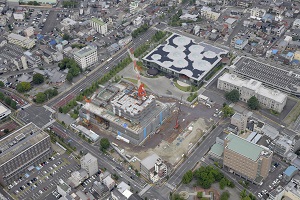

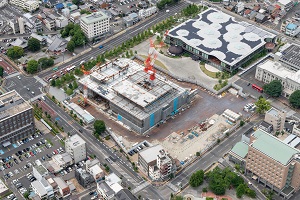

令和元年7月の現場状況
8階床まで、鉄骨の組み立て作業が完了しました。(令和元年7月24日撮影)

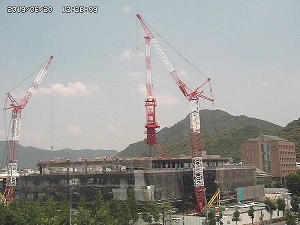

令和元年6月の現場状況
5階床までの躯体(建物の構造を支える骨組み)の施工が完了しました。
7月からは、6階から8階床までの鉄骨の組み立て作業に着手する予定です。(令和元年6月20日撮影)

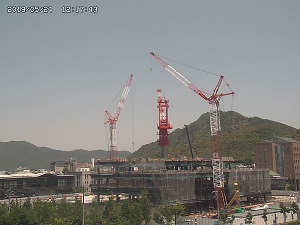

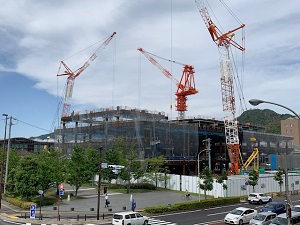

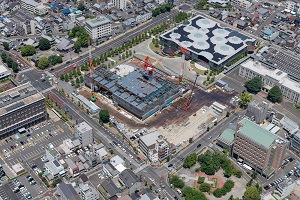

令和元年5月の現場状況
5階までの鉄骨の組み立て作業が、概ね完了しました。(令和元年5月29日撮影)

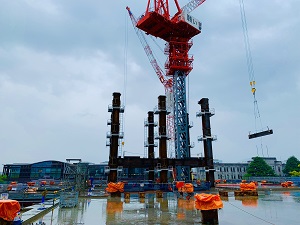

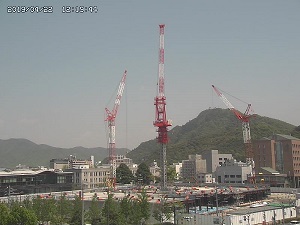

平成31年4月の現場状況
5階の床までとなる、鉄骨の組み立て作業を開始しました。(平成31年4月24日撮影)
PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。
より良いホームページにするために、ページのご感想をお聞かせください。
このページに関するお問い合わせ
管財課
〒500-8701 岐阜市司町40番地1 市庁舎3階
電話番号:058-265-3888 ファクス番号:058-262-4554
