新庁舎建設工事の経過(令和2年4月~令和3年3月)
令和3年3月の完成状況

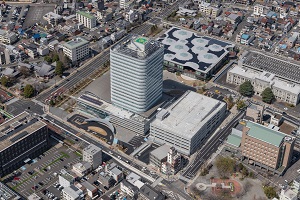

![航空写真1](../../../../_res/projects/default_project/_page_/001/009/545/r30326koukuu1-1.jpg)
新庁舎、立体駐車場、外構工事が完成し、
約3年間に亘る新庁舎建設事業が完了しました。
新庁舎は、4月中旬から段階的に移転を開始し、
5月6日に開庁します。全ての部署の移転完了は、
5月下旬となる予定です。
(令和3年3月29日撮影)

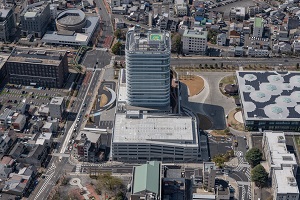

![航空写真2](../../../../_res/projects/default_project/_page_/001/009/545/r30326koukuu2-1.jpg)
西向きに見た新庁舎と立体駐車場の完成状況。
(令和3年3月29日撮影)

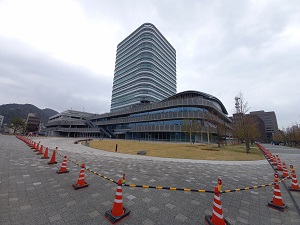

![写真:外構の完成状況](../../../../_res/projects/default_project/_page_/001/009/545/r30325gaikoukita2.jpg)
ぎふメディアコスモスを繋ぐ
「みんなの広場 カオカオ」がより開放的に
なりました。(令和3年3月26日撮影)

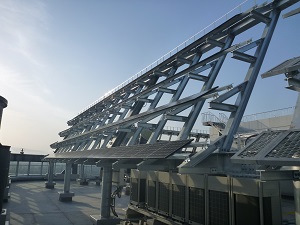

![写真:太陽光パネルの設置状況](../../../../_res/projects/default_project/_page_/001/009/545/r30326taiyoukou2.jpg)
太陽光発電設備設置工事が完成しました。
(令和3年3月26日撮影)
令和3年2月の現場状況

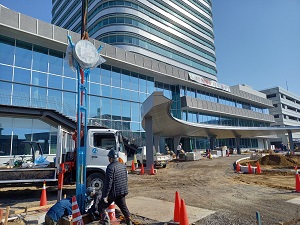

![写真:南側外構の施工状況](../../../../_res/projects/default_project/_page_/001/009/545/r30222minamigaikou2.jpg)
完成に向け、急ピッチで作業を進めています。
(令和3年2月24日撮影)

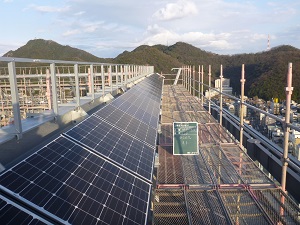

![写真:太陽光パネルの設置状況](../../../../_res/projects/default_project/_page_/001/009/545/r30226taiyoukou2.jpg)
設置を進めています。(令和3年2月24日撮影)
令和3年1月の現場状況

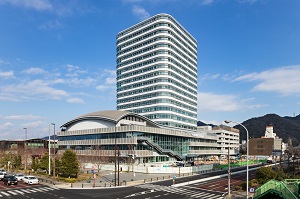

![定点写真(令和3年1月)](../../../../_res/projects/default_project/_page_/001/009/545/r30126teiten2.jpg)

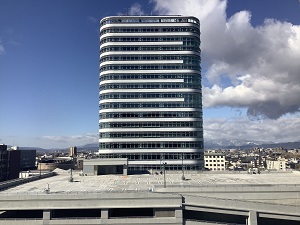

![写真:東側からみた岐阜市庁舎](../../../../_res/projects/default_project/_page_/001/009/545/r30127ja.jpg)

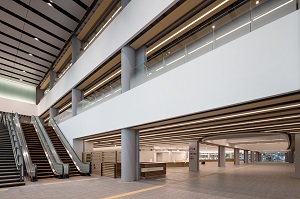

![写真:新庁舎内(令和3年1月)](../../../../_res/projects/default_project/_page_/001/009/545/r30126genba2.jpg)
開庁に向け、什器の搬入や外構工事等を
進めていきます。
(令和3年1月27日撮影)

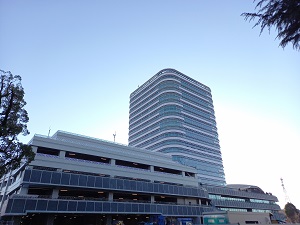

![写真:立体駐車場](../../../../_res/projects/default_project/_page_/001/009/545/r30127riccyuu2.jpg)
向けて、みんなの森 ぎふメディアコスモス前の
広場整備工事を進めていきます。
(令和3年1月27日撮影)
令和2年12月の現場状況

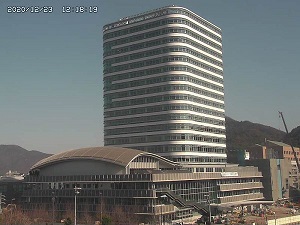

![定点写真(令和2年12月)](../../../../_res/projects/default_project/_page_/001/009/545/r21223teiten2.jpg)

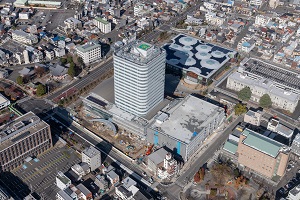

![航空写真(令和2年12月)](../../../../_res/projects/default_project/_page_/001/009/545/r21223sesuna.jpg)

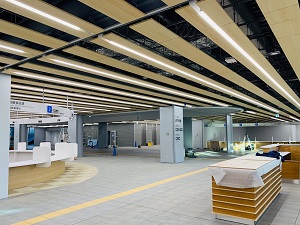

![写真:新庁舎内(令和2年12月)](../../../../_res/projects/default_project/_page_/001/009/545/r21223hontai2.jpg)
仕上げ工事も概ね終了し、最終の調整作業を
行っています。(令和2年12月23日撮影)

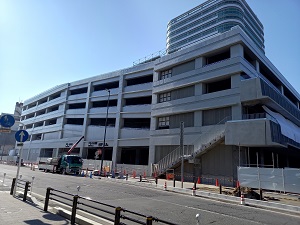

![写真:足場を解体した立体駐車場](../../../../_res/projects/default_project/_page_/001/009/545/r21223riccyuu2.jpg)
全容が確認できるようになりました。
(令和2年12月23日撮影)
令和2年11月の現場状況

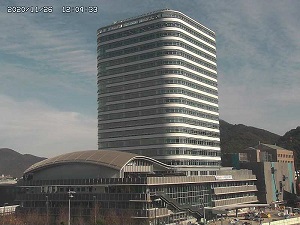

![定点写真(令和2年11月)](../../../../_res/projects/default_project/_page_/001/009/545/r21126teiten2.jpg)

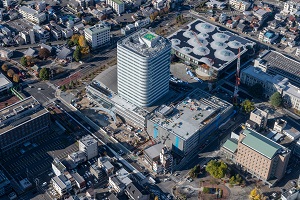

![航空写真(令和2年11月)](../../../../_res/projects/default_project/_page_/001/009/545/r21124sesuna.jpg)

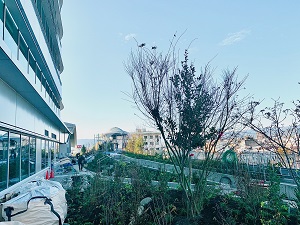

![写真:屋上庭園「みどりの丘」](../../../../_res/projects/default_project/_page_/001/009/545/r21124hontai2.jpg)
岐阜や金華山に因んだ植栽の植樹作業を
行っています。
(令和2年11月26日撮影)

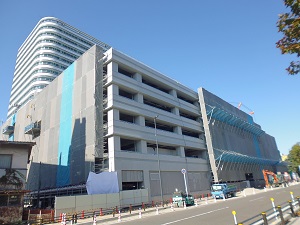

![写真:外部足場の一部を解体した立体駐車場](../../../../_res/projects/default_project/_page_/001/009/545/r21126riccyuu2.jpg)
完了し、外部足場の一部を解体しました。
(令和2年11月26日撮影)
令和2年10月の現場状況

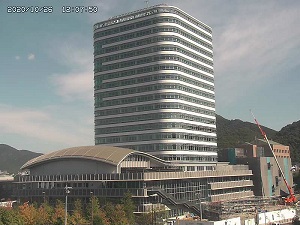

![定点写真(令和2年10月)](../../../../_res/projects/default_project/_page_/001/009/545/r21026teiten2.jpg)

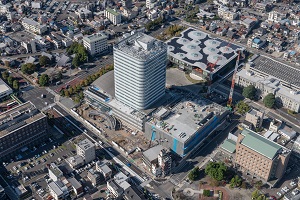

![航空写真(令和2年10月)](../../../../_res/projects/default_project/_page_/001/009/545/r21023teiten.jpg)

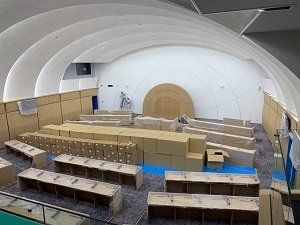

![写真:議場の設置作業状況](../../../../_res/projects/default_project/_page_/001/009/545/r21023hontai2.jpg)
の設置作業を行っています。議場は、
ぎふ提灯やぎふ和傘などの伝統文化を
モチーフとしたデザインとしています。
(令和2年10月26日撮影)

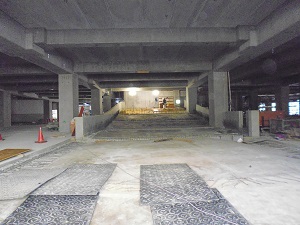

![写真:立体駐車場の内部現場状況](../../../../_res/projects/default_project/_page_/001/009/545/r21026riccyuu2.jpg)
工事とともに、内部の車路や傾斜路の
コンクリート工事を行っています。
(令和2年10月26日撮影)
令和2年9月の現場状況

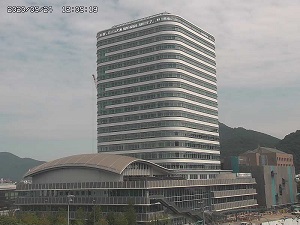

![定点写真(令和2年9月)](../../../../_res/projects/default_project/_page_/001/009/545/r20924teiten.jpg)

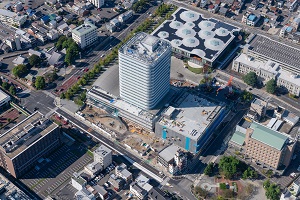

![航空写真(令和2年9月)](../../../../_res/projects/default_project/_page_/001/009/545/r20924sesuna.jpg)

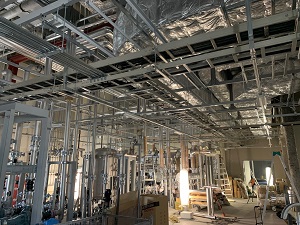

![写真:8階の熱源機械室の施工状況](../../../../_res/projects/default_project/_page_/001/009/545/r20924hontai2.jpg)
新庁舎では、建物の中間階に基幹設備を集約
することで、建物全体に効率よく空調や
電力を供給します。(令和2年9月24日撮影)

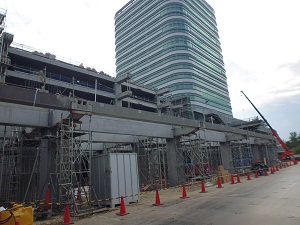

![写真:立体駐車場の現場状況(令和2年9月)](../../../../_res/projects/default_project/_page_/001/009/545/r20924riccyuu2.jpg)
うち、最終工区のプレキャストコンクリート
工事に着手しました。(令和2年9月24日撮影)
令和2年8月の現場状況

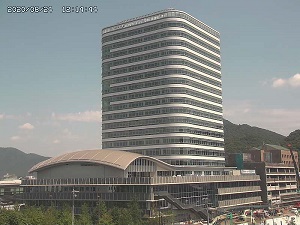

![定点写真(令和2年8月)](../../../../_res/projects/default_project/_page_/001/009/545/20200824-2.jpg)
![航空写真(令和2年8月)](../../../../_res/projects/default_project/_page_/001/009/545/0803.jpg)

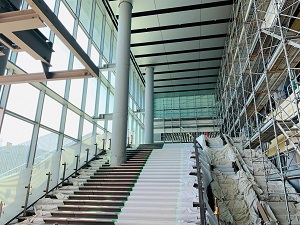

![写真:南側エントランスの施工状況](../../../../_res/projects/default_project/_page_/001/009/545/r20825sincyousya2.jpg)
3層吹抜けで、明るく、開放的な空間であり、
正面玄関として、多くの来庁者を迎えます。
(令和2年8月24日撮影)

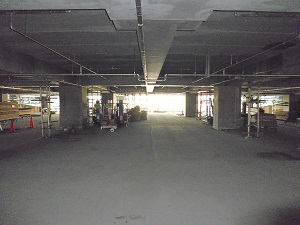

![写真:立体駐車場の現場状況(令和2年8月)](../../../../_res/projects/default_project/_page_/001/009/545/r20827riccyyu2.jpg)
組み立てと並行して、設備工事を行っています。
(令和2年8月24日撮影)
令和2年7月の現場状況

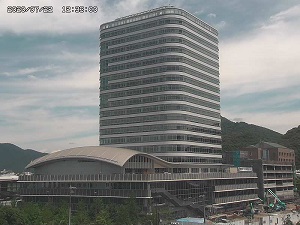

![定点写真(令和2年7月)](../../../../_res/projects/default_project/_page_/001/009/545/r20722teiten.jpg)

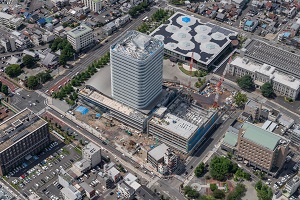

![航空写真(令和2年7月)](../../../../_res/projects/default_project/_page_/001/009/545/r20727kouku.jpg)

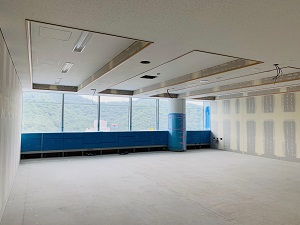

![写真:個室の施工状況](../../../../_res/projects/default_project/_page_/001/009/545/r20722hontai2.jpg)
照明設備などの内装工事を進めています。
(令和2年7月22日撮影)

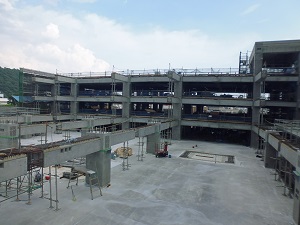

![写真:立体駐車場の現場状況(令和2年7月)](../../../../_res/projects/default_project/_page_/001/009/545/r20722ricyu2.jpg)
うち、2つ目の工事エリアのプレキャスト
コンクリートを組み立て中です。
(令和2年7月22日撮影)
令和2年6月の現場状況

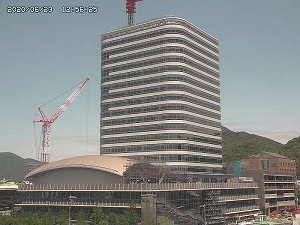

![定点写真(令和2年6月)](../../../../_res/projects/default_project/_page_/001/009/545/r20625teiten.jpg)

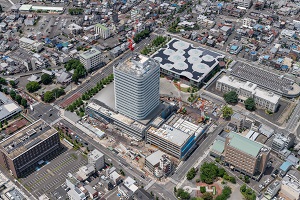

![航空写真(令和2年6月)](../../../../_res/projects/default_project/_page_/001/009/545/r20625sesuna.jpg)

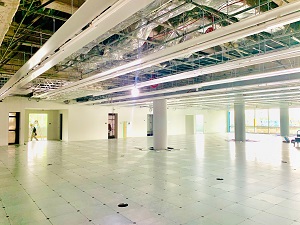

![写真:内装工事の進捗状況](../../../../_res/projects/default_project/_page_/001/009/545/r20625cyousya2.jpg)
進んでいます。(令和2年6月26日撮影)

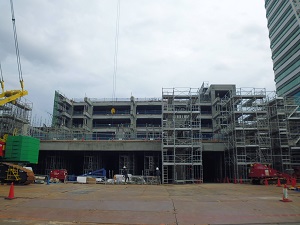

![写真:立体駐車場の現場状況(令和2年6月)](../../../../_res/projects/default_project/_page_/001/009/545/r20626riccyu2.jpg)
2つ目の工事エリアに着手しました。
(令和2年6月26日撮影)
令和2年5月の現場状況

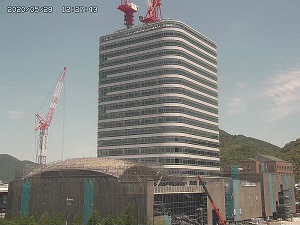

![定点写真(令和2年5月)](../../../../_res/projects/default_project/_page_/001/009/545/r20528teiten.jpg)

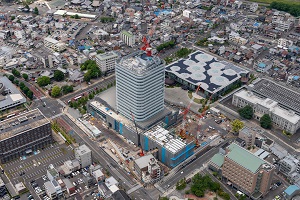

![航空写真(令和2年5月)](../../../../_res/projects/default_project/_page_/001/009/545/r20528sesuna.jpg)

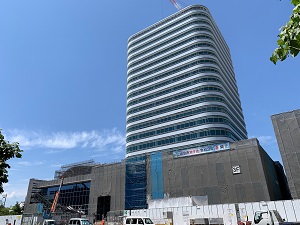

![写真:新庁舎棟の進捗状況](../../../../_res/projects/default_project/_page_/001/009/545/r20528cyousya2.jpg)
確認できるようになりました。
(令和2年5月28日撮影)

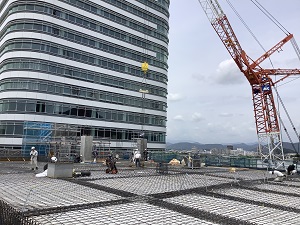

![写真:駐車場棟の進捗状況](../../../../_res/projects/default_project/_page_/001/009/545/r20528riccyu2.jpg)
工事が最上階まで完了しました。
(令和2年5月28日撮影)
令和2年4月の現場状況

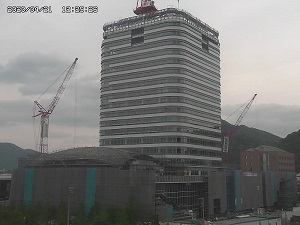

![定点写真(令和2年4月)](../../../../_res/projects/default_project/_page_/001/009/545/r20421teiten2.jpg)

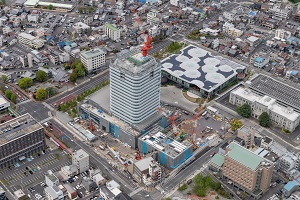

![航空写真(令和2年4月)](../../../../_res/projects/default_project/_page_/001/009/545/r20421kouku.jpg)

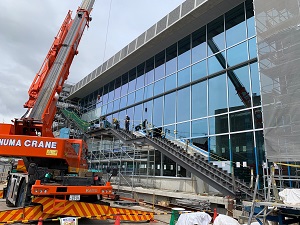

![写真:外装の工事状況](../../../../_res/projects/default_project/_page_/001/009/545/r20420hontai.jpg)
では、1階から3階まで通じる鉄骨の階段を
取り付けています。(令和2年4月21日撮影)

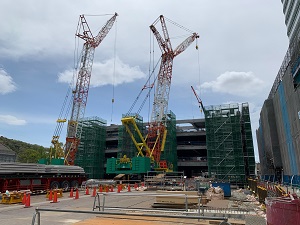

![写真:立体駐車場の現場状況(令和2年4月)](../../../../_res/projects/default_project/_page_/001/009/545/r20420ricyuu.jpg)
工事が4階まで完了しました。
(令和2年4月21日撮影)
PDFファイルをご覧いただくには、「Adobe(R) Reader(R)」が必要です。お持ちでない方はアドビシステムズ社のサイト(新しいウィンドウ)からダウンロード(無料)してください。
より良いホームページにするために、ページのご感想をお聞かせください。
このページに関するお問い合わせ
管財課
〒500-8701 岐阜市司町40番地1 市庁舎3階
電話番号:058-265-3888 ファクス番号:058-262-4554
